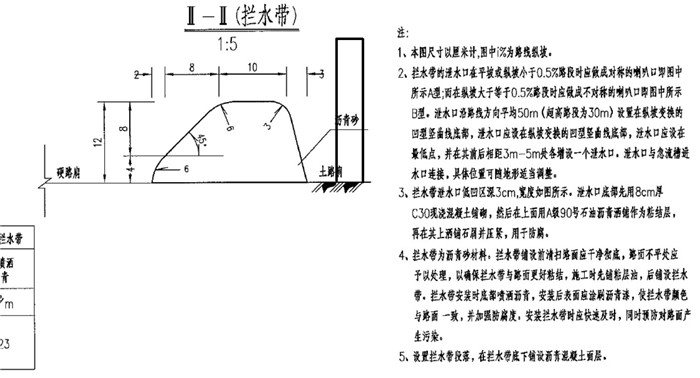

混凝土攔水帶是公路工程設計中一種常見的攔水擋水墻的設計方案,施工單位需要根據設計的砼攔水帶的截面進行施工,攔水帶可以分為標準版和改良版的,一般標準的攔水帶(見圖1)為下口23cm,上口10cm,高度12cm,其他有一些R角的設計,目前這種攔水帶規格主要應用地區集中于新疆、甘肅、寧夏等地。
圖1:標準混凝土攔水帶圖紙(瀝青砂通用)
其他地區的攔水帶設計規格就比較多樣化了,施工場景也不一定:純地面上、純地下和部分地下部分地上。
圖2:多樣化的混凝土攔水帶施工方式
混凝土攔水帶一米多少錢的主要因素有:
(1)每米材料費。——需要核算出每米用料。
(2)每米人工費。——每天施工量/單日施工費用。
(3)機械每米分?jǐn)傎M(fèi)?!绻阌萌斯ぶ;蛘咂渌┕し碜h。

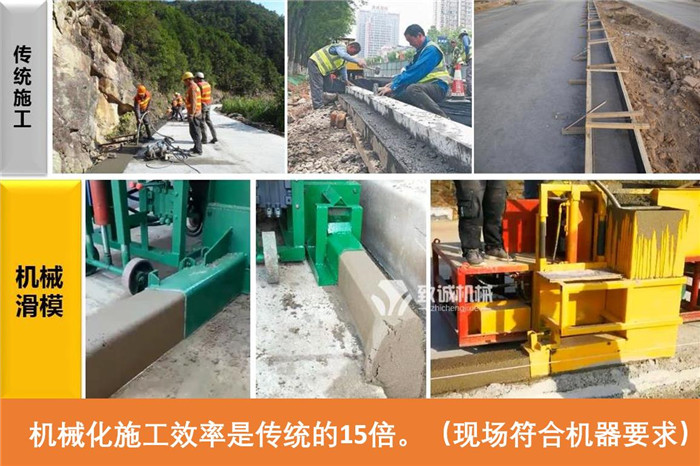

圖3:傳統攔水帶拼接和機械施工
以標準版混凝土攔水帶施工20km工程量為例,分析如下:
1、標準版攔水帶一立方混凝土可施工約70米。1方自拌干硬性混凝土價格我們以550元為標準核算。即(1)材料費7.86元/米。
2、一臺機器3個人1000元含吃住,一輛翻斗車1000元/班。合計2000元。機器每天施工量1200米。即(2)人工費1.67元/米。
3、機械施工2萬元到貨價,不建議更低配置,除非工程量特別小。即(3)機械分?jǐn)傎M(fèi)為1元/米。
4、以上合計混凝土攔水帶一米施工成本為:7.86+1.67+1=10.53元/米
說明:以上為核算思路,具體多少錢,需要根據您工程的實際情況,選擇不同的施工方式,成本不同,如果您還有疑問可以聯系我們。
部分機械施工場景:

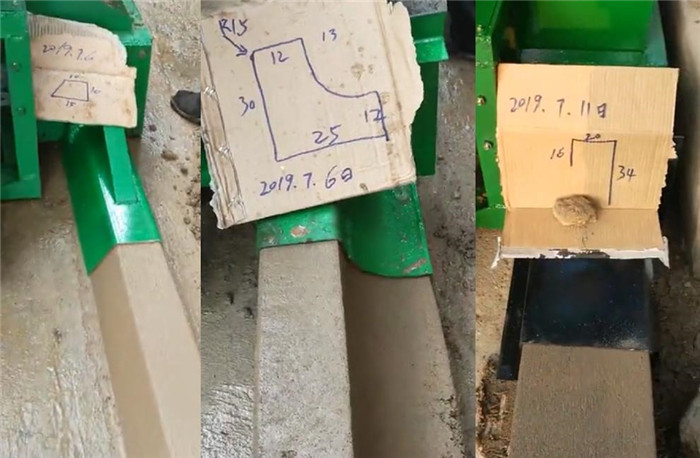

圖4:多規格異型攔水帶路緣石機械施工展示

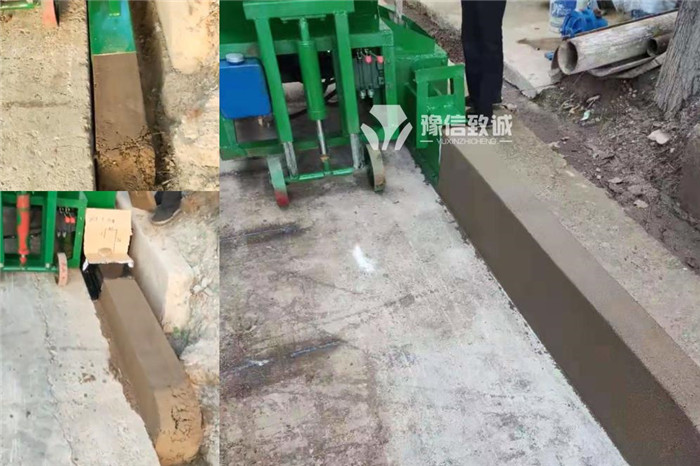

圖5:人工支模和機械施工個對比
其實攔水帶對于不同地區的人員叫法也會存在很大差異,因?yàn)閿r水帶是以功能性為出發點的叫法,從其他角度出發比如說有的人叫路沿石、路緣石,有些地方俗語馬路牙子,道牙石等,叫法無法八門,目前大部分施工工藝還停留在預制安裝上。
攔水帶現澆成型其實早就不屬于新工藝,國外已經應用十年以上了,我們?nèi)栽趪L試,歡迎溝通交流。
施工機械參考:
(1)預算1萬~2萬 :混凝土攔水帶滑模機 ? ? ?攔水帶一次成型機
(2)5萬以內預算:路沿石成型機
圖:6:多樣化攔水帶機械施工現場
